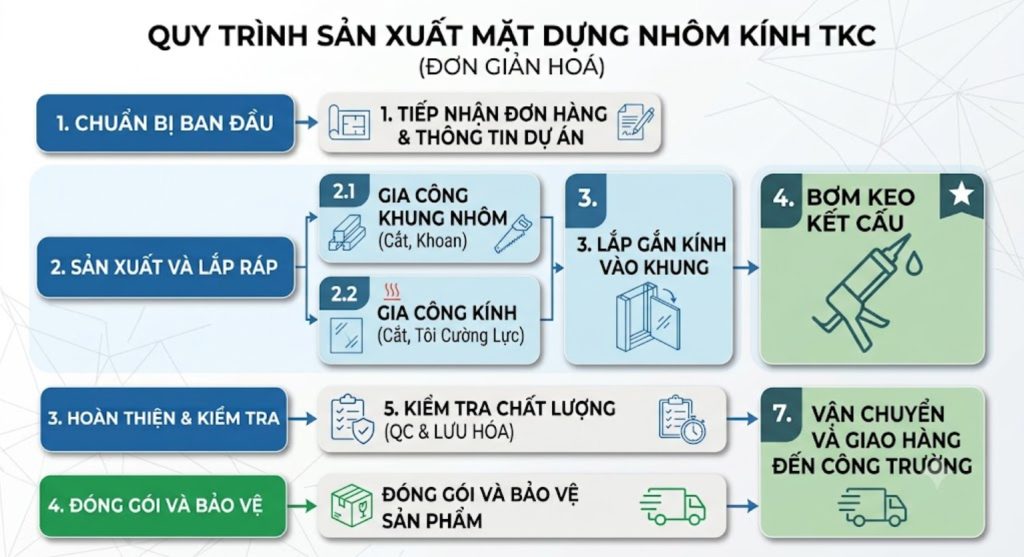

Mặt dựng nhôm kính (Facade) không chỉ là “lớp áo” quyết định diện mạo kiến trúc của một tòa nhà mà còn là hệ thống chịu lực, cản gió, chống thấm và cách nhiệt cực kỳ quan trọng. Khác với các hệ cửa nhôm thông thường, vách kính mặt dựng đòi hỏi độ chính xác gia công gần như tuyệt đối và sự liên kết hoàn hảo giữa các vật liệu (nhôm, kính, keo kết cấu).
TẠI SAO CẦN MỘT QUY TRÌNH SẢN XUẤT CHẶT CHẼ, KHẮT KHE?
Đứng ở góc độ đầu tư và quản lý rủi ro dự án, một quy trình sản xuất bài bản phải mang lại 3 giá trị cốt lõi:
-
Kiểm soát rủi ro an toàn (Zero Risk): Việc bỏ qua công đoạn vệ sinh hoặc bơm keo lẫn bọt khí ở các đơn vị gia công kém chất lượng có thể dẫn đến sự cố kính bong tróc, rơi vỡ sau 2-3 năm sử dụng. Quy trình kiểm tra nhiều lớp tại TKC triệt tiêu hoàn toàn rủi ro này.
-
Ngăn chặn rủi ro rò rỉ nước (Water Leakage): Khe hở do cắt nhôm sai dung sai hoặc ép góc không chuẩn là nguyên nhân số 1 gây thấm dột mặt dựng. Máy móc CNC và bước QC khắt khe tại bước 2 và 6 đảm bảo hệ thống kín khít tuyệt đối.
-
Tối ưu chi phí dài hạn: Sản phẩm chuẩn hóa từ nhà máy giúp tốc độ lắp đặt tại công trường diễn ra nhanh chóng, giảm thiểu tối đa chi phí hao hụt vật tư và chi phí bảo trì, bảo dưỡng trong suốt vòng đời công trình.
Việc lựa chọn nhà thầu mặt dựng không chỉ nằm ở việc so sánh báo giá, mà sâu xa hơn là “mua” sự an tâm và bảo chứng cho chất lượng công trình thông qua một quy trình sản xuất thực chứng và minh bạch.
Tại TKC, để đảm bảo tuổi thọ công trình lên đến hàng chục năm và loại bỏ hoàn toàn các rủi ro kỹ thuật, mọi bộ mặt dựng trước khi ra công trường đều phải vượt qua quy trình sản xuất và kiểm định khép kín tại nhà máy. Dưới đây là phân tích chi tiết 8 bước chuẩn hóa trong quy trình sản xuất mặt dựng nhôm kính tại TKC.
1. Phân loại và Kiểm tra chất lượng phôi nhôm đầu vào
Mọi sai số đều phải được triệt tiêu ngay từ vạch xuất phát. Trước khi đưa vào gia công, toàn bộ phôi nhôm profile tại TKC được phân loại nghiêm ngặt và kiểm tra cơ lý tính.
-
Tiêu chuẩn đánh giá: Kiểm tra độ dày thực tế của thanh nhôm, bề mặt sơn (sơn tĩnh điện hoặc Anodized) có bị xước, bọt khí hay lệch màu hay không.
-
Ý nghĩa: Đảm bảo hệ khung xương mặt dựng có đủ khả năng chịu tải trọng gió và trọng lượng kính theo đúng bản vẽ thiết kế kết cấu ban đầu.
2. Gia công cắt nhôm CNC & Kiểm tra dung sai
Thanh nhôm được đưa vào máy cắt CNC 2 đầu tự động để cắt theo đúng kích thước trên bản vẽ gia công (Shop Drawing).
-
Kiểm soát chất lượng (QC): Ngay sau khi cắt, kỹ thuật viên TKC tiến hành đo đạc lại góc cắt và chiều dài. Mặt cắt phải nhẵn mịn, không có ba-via, góc cắt chính xác (thường là 45 độ hoặc 90 độ tùy hệ mặt dựng Stick hay Unitized) để khi ghép nối không tạo ra khe hở.
3. Lấy dấu và Bắt ke liên kết chịu lực
Đây là công đoạn định hình bộ khung cơ bản. Các vị trí lỗ khoan, lỗ khoét được lấy dấu bằng máy móc chuyên dụng để đảm bảo tỷ lệ chuẩn xác 100%. Sau đó, tiến hành bắt ke liên kết. Các hệ ke, vít sử dụng đều là vật liệu chống ăn mòn (thường là inox 304), giúp khung nhôm không bị hoen gỉ dưới tác động của thời tiết khắc nghiệt.
4. Lắp ghép và Vệ sinh khung U nhôm
Sau khi các thanh nhôm được ghép nối thành khung hoàn chỉnh (khung U nhôm), công đoạn vệ sinh bề mặt bắt buộc phải được thực hiện.
-
Góc nhìn chuyên gia: Vệ sinh là bước dễ bị các xưởng sản xuất nhỏ lẻ bỏ qua nhất, nhưng lại quyết định 50% độ bền của keo kết cấu. Khung nhôm tại TKC được lau sạch hoàn toàn mạt nhôm, bụi bẩn và dầu mỡ bằng dung dịch chuyên dụng trước khi chuyển sang khâu kết nối với kính.
5. Xử lý bề mặt kính & Dán băng keo định vị
Tương tự như khung nhôm, bề mặt kính (thường là kính phản quang, kính Low-E, kính dán an toàn hoặc kính hộp) được vệ sinh kỹ lưỡng tại vị trí tiếp xúc. Sau đó, kỹ thuật viên tiến hành dán băng keo định vị (Spacer tape) lên khung U nhôm. Băng keo này có tác dụng cố định khoảng cách chuẩn giữa kính và khung nhôm, tạo ra một buồng chứa lý tưởng cho lớp keo kết cấu phía sau.
6. Lắp khung U nhôm lên kính và Căn chỉnh
Khung U nhôm được đặt lên tấm kính. Tại bước này, đội ngũ kiểm định của TKC sẽ kiểm tra độ đồng phẳng, khoảng cách các lề và đảm bảo không có bất kỳ lực nén hay ứng suất bất thường nào chèn ép lên các góc của tấm kính. Một sai lệch nhỏ ở milimet cũng có thể dẫn đến hiện tượng vỡ kính tự nhiên do ứng suất nhiệt sau này.
7. Bơm keo kết cấu (Structural Silicone Glazing)
Đây là công đoạn “trái tim” trong sản xuất mặt dựng (đặc biệt là các hệ giấu đố).
-
Quy trình chuẩn: Kỹ thuật viên TKC tiến hành bơm keo kết cấu chuyên dụng lấp đầy khe hở giữa kính và nhôm. Đường keo yêu cầu phải đi đều tay, đặc, không được ngậm bọt khí, và vuốt bề mặt phẳng mịn.
-
Tầm quan trọng: Lớp keo này không chỉ chống thấm nước tuyệt đối mà còn đóng vai trò chịu lực chính, giữ tấm kính bám chặt vào khung nhôm trước áp lực gió lớn ở các tòa nhà cao tầng.
8. Kiểm tra hoàn thiện (QC) & Đóng gói xuất xưởng
Sản phẩm sau khi bơm keo sẽ được đưa vào khu vực lưu trữ chờ keo lưu hóa (khô và đạt cường độ bám dính tiêu chuẩn). Bước cuối cùng, bộ phận QC (Quality Control) của TKC sẽ nghiệm thu toàn diện: độ bám của keo, kích thước tổng thể, độ xước bề mặt. Nếu đạt chuẩn, sản phẩm được bọc lót màng co, dán băng dính bảo vệ, đóng kiện gỗ (nếu cần) và sẵn sàng vận chuyển đến công trường.
